江宁校区学院实验楼项目周报第八十二期
发布人:基建后勤  发布时间:2017-05-19   浏览次数:843

江宁校区学院实验楼项目周报

第八十二期(2017.5.13-2017.5.19

一、已完成工作量

1、配电房垫层浇筑完成;卫生间墙地砖完成60%ALC板安装完成;研讨室变更增加墙体砌筑完成2层。

2、消防:4层喷淋支管安装完成70%5层喷淋支管预制30%;空调:5层无动力设备标高调整后现场安装更改;水电:ALC板墙上开关、插座预埋管完成,地下室配电房托线架制作完成;工艺排风:3层水平玻璃钢风管及防火阀安装完成,4层南面玻璃钢风管安装施工完成;弱电:图纸深化。

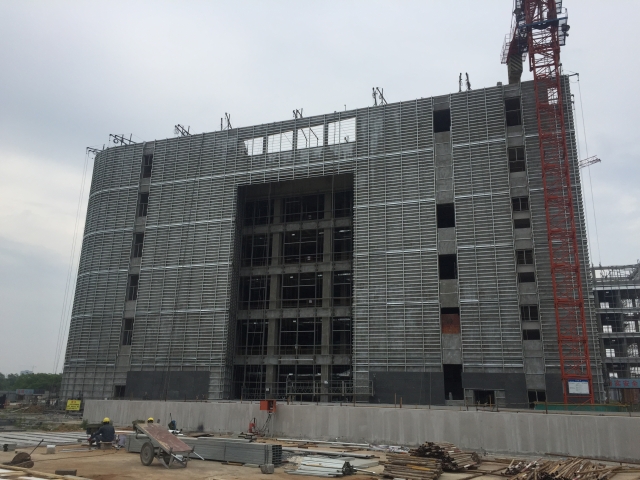

3、北立面窗扇、固定玻璃安装完成;内庭格栅钢架底漆、氟碳漆完成;南立面东侧、西立面南侧石材开始安装;西立面两个内侧面石材、陶土板横梁安装、加焊、防腐完成;东立面圆弧北侧防火板安装、铝板安装完成;采光顶钢龙骨加工完成,并开始安装。

二、下周计划

1、卫生间墙地砖完成70%;空调机房强弱电间地坪开始施工;研讨室变更增加墙体砌筑完成。

2、消防:4层喷淋支管安装完成,5层喷淋支管预制完成;通风:1-3层冷凝水管配管安装;水电:45层桥架支架加固固定,给水立管试压完成;工艺排风:4层北面与5层水平玻璃钢风管及防火阀安装完成;弱电:完成图纸会审。

3、东立面圆弧南侧面防火板安装、铝板安装完成;连廊玻璃幕墙防火层完成,大梁铝塑板背衬开始安装;南立面西侧石材开始安装,陶土板开始安装;西立面北侧面石材开始安装;北立面陶土板开始安装;东立面圆弧玻璃北侧面开始安装;采光顶钢龙骨开始安装;中庭吊篮开始架设。
