江宁校区学院实验楼项目周报第八十三期
发布人:基建后勤  发布时间:2017-05-27   浏览次数:849

江宁校区学院实验楼项目周报

第八十三期(2017.5.20-2017.5.27

一、已完成工作量

1、现场零星修补;卫生间墙地砖完成70%;吊顶样品间开始。

2、消防:5层喷淋支管安装完成50%5层喷淋支管预制30%;空调:2-3层冷凝水管安装及五层标高调整;水电:4-5层桥架支架加固固定,给水立管试压完成。

3、东立面圆弧南侧面防火板、铝板安装完成;连廊幕墙防火层完成,大梁铝塑板背衬开始安装;南立面西侧陶土板安装80%;西立面北侧面石材开始安装60%;北立面东侧面陶土板安装完成;采光顶钢龙骨安装50%

二、下周计划

1、卫生间墙地砖完成70%;空调机房强弱电间地坪开始施工;样品间吊顶完成80%

2、消防:5层喷淋支管安装完成,2层实验台部分喷淋支管预制完成;通风:1层冷凝水管安装及试压同时装配新风机房风管;水电:2-3层桥架固定完成,5层强电管井封堵。

3、东立面圆弧玻璃上部安装完成;连廊北面铝塑板完成,打胶完成;南立面窗部位陶土板安装完成;西立面北侧面石材开始安装;北立面陶土板窗部位安装完成50%;采光顶钢龙骨安装完成;中庭吊篮架设完成,检测完成;玻璃、铝合金窗送检;幕墙防雷连接防雷办已检查完;百叶加工完成,现场准备安装;平开窗执手安装。

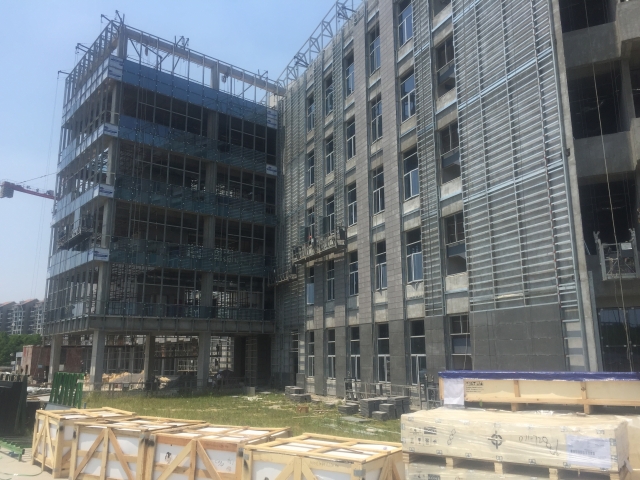

三、形象进度
