江宁校区学院实验楼项目周报第八十四期
发布人:基建后勤  发布时间:2017-06-07   浏览次数:836

江宁校区学院实验楼项目周报

第八十四期(2017.5.28-2017.6.9

一、已完成工作量

1、卫生间墙地砖完成90%;设计变更增加墙体收口施工;实验室样品间吊顶完成80%

2、消防:5层喷淋支管安装完成80%,消火栓系统1-5层打压完成;空调系统:空调水系统保压状态;水电安装:2-3层桥架固定完成,5层强电管井封堵;工艺排风:所有的墙洞修复,部分玻璃钢水平管整改施工完成;弱电:上报实验楼增加管道预埋预审单,上报实验楼弱电桥架增加更换联系单。

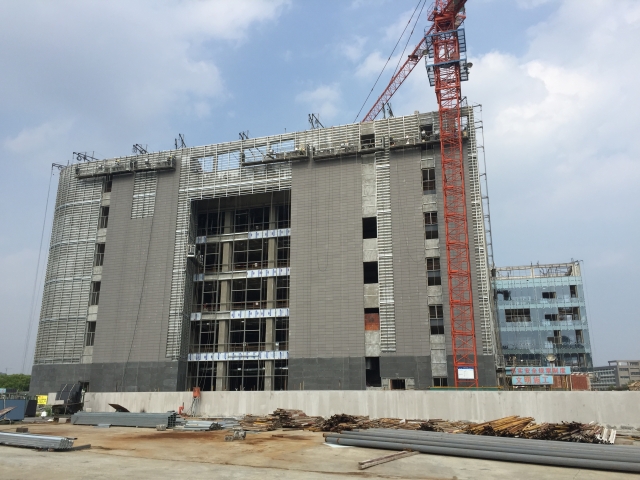

3、东立面圆弧玻璃上部安装完成;连廊北面铝塑板完成,打胶完成;南立面窗部位安装完成;西立面石材安装完成95%;北立面窗部位陶土板安装完成50%;采光顶钢龙骨安装完成。

二、下周计划

1、卫生间墙地砖完成95%;空调机房地砖地面施工;过道吊顶样板间开始施工。

2、消防:5层喷淋支管实验台部位安装60%2层喷淋系统打压完成;通风:新风系统的风管中庭部位根据防火卷帘门安装的位置有冲突的地方调整管道走向;水电:地下室照明穿线完成50%,二层照明穿线完成50%;工地排风:所有玻璃钢风管已安装完成;

3、东立面圆弧上悬窗外框安装完成;东立面玻璃开始安装;采光顶不锈钢水槽龙骨,铝板龙骨,光伏板支架安装完成;西立面北侧陶土板安装完成50%;西立面南侧陶土板安装完成;北立面西侧陶土板安装完成50%;中庭吊篮完成检测;窗边铝板安装完成;百叶及背衬板安装70%;平开窗执手安装。
