江宁校区学院实验楼项目周报第八十五期
发布人:基建后勤  发布时间:2017-06-16   浏览次数:821

江宁校区学院实验楼项目周报

第八十五期(2017.6.10-2017.6.16

一、已完成工作量

1、卫生间墙地砖完成;空调机房地砖地面开始施工,五层楼面清理;过道吊顶样板间开始施工。

2、消防:5层喷淋支管实验台部位安装完成60%2层喷淋系统打压完成;空调系统:新风风管二层拆除完成80%;水电安装:二层实验室照明穿线完成50%,地下室照明穿线完成50%;工艺排风:工艺排风管施工完成。

3、采光顶不锈钢水槽龙骨、铝板龙骨、光伏板支架安装完成;北立面西侧陶土板安装完成50%;西立面南侧陶土板安装完成;西立面北侧陶土板安装完成50%;北立面窗部位陶土板安装完成50%;窗边铝板安装完成。

二、下周计划

1、空调机房地砖地面施工完成30%;过道吊顶样板间施工,防火卷帘进场施工。

2、消防:5层喷淋支管实验台部位安装,4层喷淋支管实验台部位下料50%;通风:新风系统的风管4层拆除完成;水电:2层实验室照明穿线完成,地下室非人防照明穿线完成;工地排风:所有玻璃钢风管进行验收整改。

3、东立面玻璃安装;北立面西侧陶土板安装完成;北立面连廊玻璃开始安装;平开窗执手安装完成;百叶及背衬板安装完成;南立面东侧陶土板安装完成;北立面窗边铝板安装完成;东立面圆弧部位铝板收边安装完成。

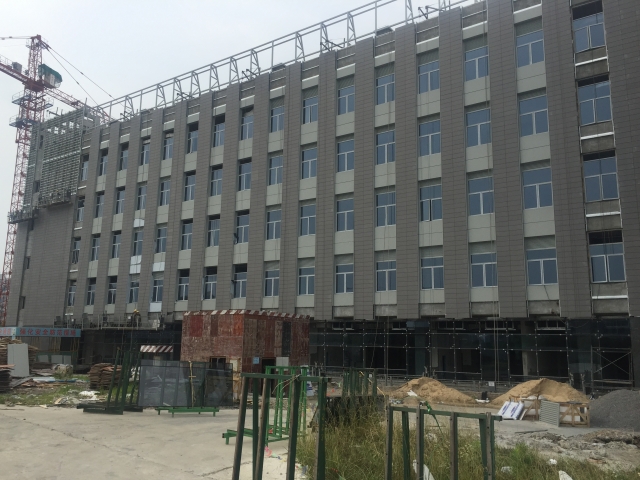

三、形象进度
