江宁校区学院实验楼项目周报第八十八期
发布人:基建后勤  发布时间:2017-07-06   浏览次数:841

江宁校区学院实验楼项目周报

第八十八期(2017.7.1-2017.7.7

一、已完成工作量

125号楼梯地砖地面施工完成;过道吊顶样板间施工完成70%45层防火卷帘安装施工完成;5层楼面细石混凝土浇注完成50%

2、消防系统:3层实验台喷淋支管安装完成70%4层火灾报警系统穿线完成80%;暖通系统:实验楼23层风管保温完成60%;水电安装:3层实验室照明穿线完成70%5层插座穿线完成80%,4层五层地插布管完成;弱电:完成4层门禁、监控、综合布线、信息发布管道敷设工作,23层门禁开槽工作。

3、北立面东侧陶土板安装完成50%;北立面连廊两侧陶土板安装完成50%;屋顶层东立面两侧圆弧格栅下口钢架完成;东立面正立面固定玻璃安装完成60%

二、下周计划

13层防火卷帘安装施工完成;5层楼面细石混凝土浇注完成。

2、消防水系统:3层喷淋支管实验台部位安装完成,3层火灾报警系统穿线完成80%,对4层部分被打穿的预埋线管进行修补工作;通风系统:实验楼23层风管保温完成;水电:23层地插布管完成,5层插座穿线完成,4层实验室照明穿线完成40%;弱电:完成3层管道敷设工作,完成2层部分开槽工作。

3、北立面东侧陶土板安装完成;东立面正立面固定玻璃安装完成;南北立面窗间上下收口安装完成,打胶完成;东立面圆弧上悬窗窗扇本周进场准备安装;西立面陶土板收边完成。

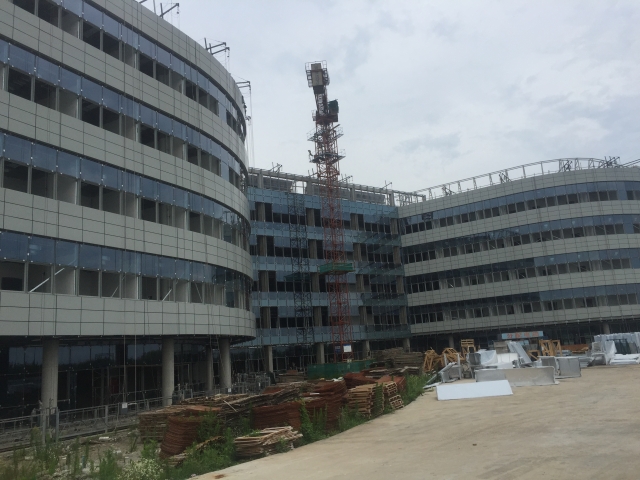

三、形象进度
