中国药科大学学院实验楼项目周报第八十九期
发布人:基建后勤  发布时间:2017-07-20   浏览次数:828

中国药科大学学院实验楼项目周报

第八十九期(2017.7.8-2017.7.21

一、本周完成重要事项

一:土建:

12层防火卷帘安装施工完成50%

23层楼面浇注完成;

35楼吊顶主龙安装完成80%5层窗帘盒完成70%

4、地下室水沟完成50%

二:幕墙:

1、南北立面陶土板调整、清洗完成;

2、东南角陶土板安装完成;

3、西北角陶土板安装60%完成;

4、南北立面窗间上下收口铝板清洗;

5、东立面玻璃幕墙外装饰盖板安装完成;

6、南北立面吊篮拆除完成;

三:安装:

消防系统:

1. 二-五层中庭周围的喷淋管与防火卷帘门安装位置有冲突的部分拆除并重新安装完成。

2.四层火灾报警系统点位软管安装80

暖通系统:1.五层风管保温结束。

水电安装:

1. 一层地插布管完成;

2.四层插座穿线完成20%

3.四层实验照明穿线完成;

弱电:

1.完成5层门禁、监控、综合布线、信息发布管道敷设工作。

2.2层门禁开槽工作。

二、实体产值

1、本周完成实体产值约213.00万元(其中土建约65.00万,幕墙约80.00万元,空调消防约30.00万元,安装约28.00万元,弱电约10.00万)

三、下周计划

一:土建:

12层防火卷帘安装施工完成70%

22层楼面细石混凝土浇注完成30

35楼吊顶主龙安装完成,5层窗帘盒完成;

45楼柱铝板骨架安装完成80%

二:幕墙:

1.西北角陶土板安装80%

2.西立面吊顶铝板安装及打胶完成;

3.东南立面(圆弧)上悬窗安装完成;

4.东南角铝板安装完成;

5.北立面(圆弧)上悬窗安装完成80%

6.东立面(正立面)上口铝板压顶收口完成;

7.屋顶推拉窗安装;

8.石材与陶土板连接处铝板安装;

三:安装:

消防水系统:

1. 一层四周中庭喷淋支管预制40%;

2. 四层火灾报警系统点位软管安装80%。;

通风系统:

1.四层风管保温完成50

水电:

1.一层地插布管完成;

2.二层、三层插座穿线完成20%;四层插座穿线完成80%

3.四层实验实照明穿线完成;

弱电:

1. 完成2层管道敷设工作

2. 完成1层部分开槽工作

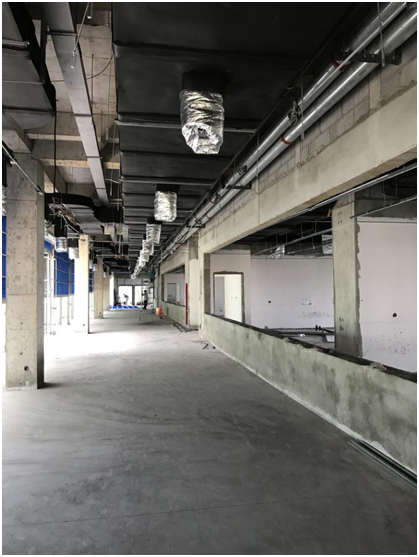

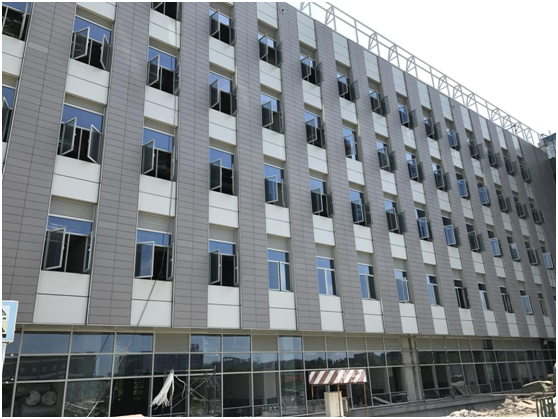

四、形象进度
