中国药科大学学院实验楼项目周报第九十期
发布人:基建后勤  发布时间:2017-08-04   浏览次数:812

中国药科大学学院实验楼项目周报

第九十期(2017.7.22-2017.8.04

一、本周完成重要事项

一:土建:

12-5层防火卷帘布安装完成;

22层楼面清理及灰饼完成;

31-5楼吊顶主龙安装完成90%3-5层窗帘盒完成;

4、地下室水沟完成;

52号楼梯扶手完成,3号楼梯扶手完成80%

6、铝板支架5楼完成,4楼完成50%

二:幕墙:(高温季节停工)

三:安装:

消防系统:

1. 一层喷淋支管安装50%;

2.二层火灾报警系统扫管80%;

四:暖通系统:

1.五楼风管保温完成。

五:水电安装:

1.四层插座穿线完成80%,三层插座穿线完成60%,二层插座穿线完成.

六:弱电:

1.完成2层门禁、监控、综合布线、信息发布管道敷设工作。

2.完成1层门禁开槽工作;

七、工艺排风:

1.3-5层风管保温完成;



二、实体产值

1、本周完成实体产值约190.00万元(其中土建约45.00万,幕墙约5.00万元,空调风管保温、消防共约55.00万元,安装约40.00万元,弱电约30.00万,工艺排风保温约15.00万元)

三、下周计划

一:土建:

15层防火卷帘设备电箱安装完成50%

22层楼面细石混凝土开始施工;

32层窗帘盒完成;

44楼柱铝板骨架安装完成;

二:幕墙:

1.西北角陶土板安装完成;

2.东立面(圆弧)横向遮阳百叶进场安装;

3.东南角玻璃安装完成;

4. 采光钢顶桁架处铝板开始安装;

5.东立面(圆弧)上悬窗安装完成;

三:安装:

消防系统:

1. 一层喷淋支管安装70%;

2. 二层火灾报警系统扫管完成;

通风系统:

1. 一层风管保温完成60%;

水电:

1.一层插座穿线完成30%,三层插座穿线完成80%;四层插座穿线完成;

弱电:

1. 完成1层管道敷设工作;

2. 完成5层部分监控、综合布线穿线工作;

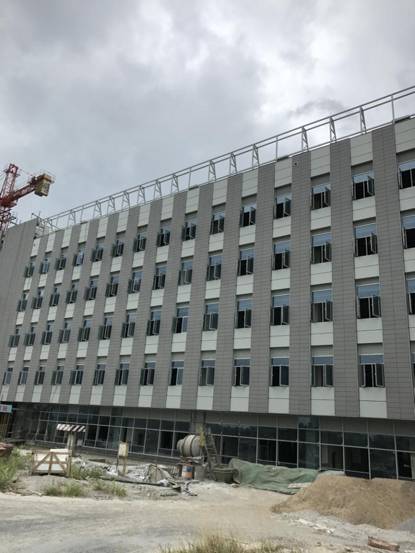

四、形象进度
