中国药科大学学院实验楼项目周报第九十四期
发布人:基建后勤  发布时间:2017-09-01   浏览次数:213

中国药科大学学院实验楼项目周报

第九十四期(2017.8.26-2017.9.1

一、本周完成重要事项

一:土建:

11层楼面细石混凝土地面完成;地下室地坪钢筋绑扎今天完成。

2、护窗栏杆完成50%4层挑耳部位的纸面石膏板副龙骨安装结束;

3、中庭楼梯骨架安装完成50%;机房吸音墙面开始安装。

二:幕墙:

1.楼梯窗间收口打胶、清理;

2.东立面竖向遮阳铝板安装完成;

3.南立面连廊竖向遮阳铝板安装完成50%

4.南立面屋顶格栅安装完成;

5.采光顶钢桁架铝板安装完成50%

三:安装:

(一)消防系统:

1.地下室消火栓管道、自动喷淋管道第二遍刷漆完成;

2.一层自动喷淋系统管道支管安装完成95%;

(二)暖通系统:

1..无动力风系统23层无动力设备阀体连接完成。

(三)水电安装:

1.四层穿风机控制线及照明线完成80%;二层穿线完成80%;一层插座穿线完成;

(三)弱电:

1. 完成3层监控、综合布线、信息发布穿线工作。

二、实体产值

1、本周完成实体产值约160.00万元(其中土建约30.00万,幕墙约50.00万元,空调、消防共约40.00万元,安装约20.00万元,弱电约20.00万,);

三、下周计划

一:土建:

1、地下室混凝土地面开始浇注;

25号楼梯栏杆安装完成;3层挑耳部位的纸面石膏板副龙骨安装结束;

3、中庭楼梯骨架安装完成70%

二:幕墙:

1.陶土板线条安装完成。

2.南立面竖向遮阳铝板安装完成。

3.东立面二~五层内开内倒窗玻璃安装及打胶

4.西立面压顶完成打胶清理、拆除吊篮。

5.采光顶铝板安装。

6.屋顶北立面格栅安装。

7.东立面横向遮阳百叶安装完成。

三:安装:

(一)消防系统:

1. 一层自动喷淋管道支管安装完成

2.五消火栓管道刷漆;

(二)通风系统:

1. 无动力风系统5层无动力设备阀体连接完成;

(三)水电:

1.明装配电箱内胆安装完成;一层照明穿线完成50%

(四)弱电:

1. 完成2层监控、综合布线、信息发布穿线工作;

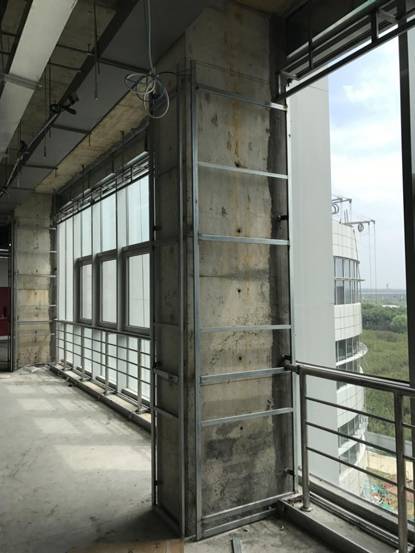

四、形象进度
