中国药科大学学院实验楼项目周报第一百零二期
发布人:基建后勤  发布时间:2017-11-03   浏览次数:10

中国药科大学学院实验楼项目周报

第一百零二期(2017.10.28-2017.11.3

一、本周完成重要事项

一.土建

1、四层铝板安装完成95%,三层铝板安装完成60%

2、中庭楼梯木基层安装完成;

3、实验室防火窗安装完成,防火窗防火封堵安装完成80%

4、室外东面管网铺设完成90%,南面路基碾压完成;

5、室外坡道防水卷材完成;钢筋、模板安装、混凝土浇注完成;

6、消防水池回填完成;强电管网铺设完成;

7、北面管网铺设完成50%

8、机房静电地板完成;

二.幕墙:

1.南立面一层铝板安装完成;

2.东立面一层铝板安装完成;

三:安装:

(一)消防系统:

1.三层-四层实验室喷头安装完成;

2.三层-四层实验室安装烟感完成;

(二)暖通系统:1.三层风口定位完成;

(三)水电安装:

1.两边挑耳走道筒灯安装;

2.卫生间小便斗安装完成;

弱电:

1.完成2-5楼中庭立柱管道整改穿线工作。

2.完成5层网络模块安装工作。

二、实体产值

1、本周完成实体产值约545.00万元(其中土建约40.00万,幕墙约20.00万元,空调、消防共约30.00万元,安装约50.00万元,弱电约25.00万,防火窗约210.00万,自控系统约10.00万,废气处理设备约50.00万,PVC地板约20万,配电房约90.00万);

三、下周计划

一:土建:

1、三层铝板安装完成80%,五层铝板安装完成50%

2、中庭楼梯防火饰面板开始安装;

3、防火窗防火封堵安装完成;

4、室外东面管网铺设完成,南面路基灰土完成,开始浇注混凝土;

5、室外坡道挡墙钢筋、模板、混凝土完成;

6、物料机洞口开始封闭,北面管网铺设完成60%

7、北面管网铺设完成70%;;

8、塔吊告之拆除

二:幕墙:

1.北立面一层铝板安装;

2.东北角收口完成;

3. 屋顶地弹门安装;

三:安装:

(一)消防系统:

1.四层-五层两边挑耳房间喷头安装完成;

2. 火灾报警系统桥架电缆总线放线到消控室;

(二)通风系统:

1. 五层下挂风口错位连接完成

(三)水电:

1.室外自来水管网完成30%

2.五层实验室灯具安装完成50%

弱电:

1.完成4层网络模块安装工作。

(五)工艺排风:五楼北面变风量阀门安装完成;

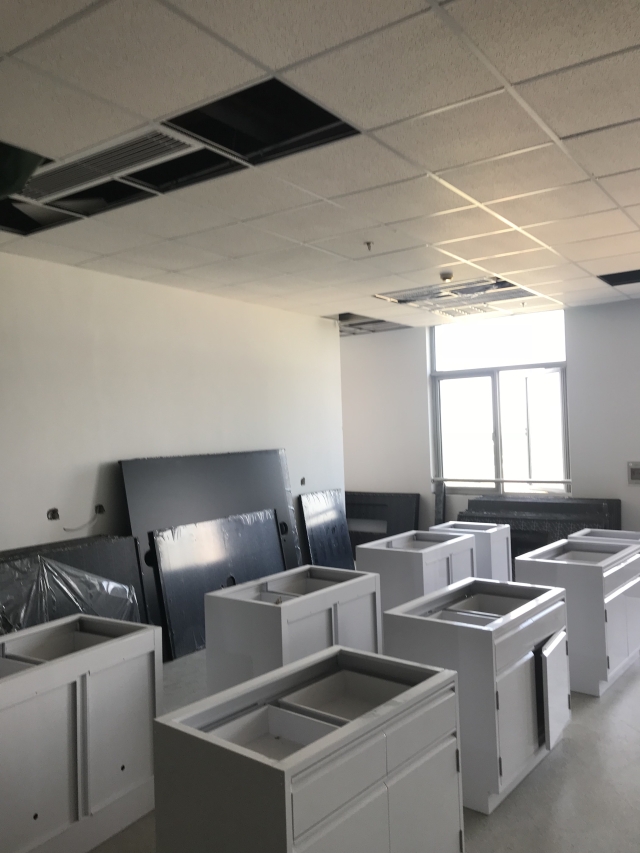

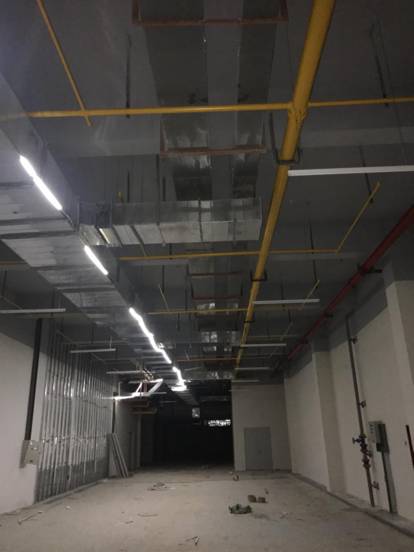

四、形象进度
