中国药科大学学院实验楼项目周报第一百零三期
发布人:基建后勤  发布时间:2017-11-10   浏览次数:10

中国药科大学学院实验楼项目周报

第一百零三期(2017.11.4-2017.11.10

一、本周完成重要事项

一:土建:

1、三层铝板安装完成80%,五层铝板安装完成70%;四层硅钙板吊顶完成80%

2、中庭楼梯防火饰面板开始安装;3-5楼实验室门口的跌级石膏板吊顶完成;

3、室外东面管网铺设完成,东、南面路基灰土完成,混凝土路面今天浇注完成40%

4、室外坡道挡墙钢筋、模板、混凝土完成;

5、北面管网铺设完成70%2#塔吊拆除;

二:幕墙:

1.北立面一层铝板安装完成50%

2.东北角收口完成;

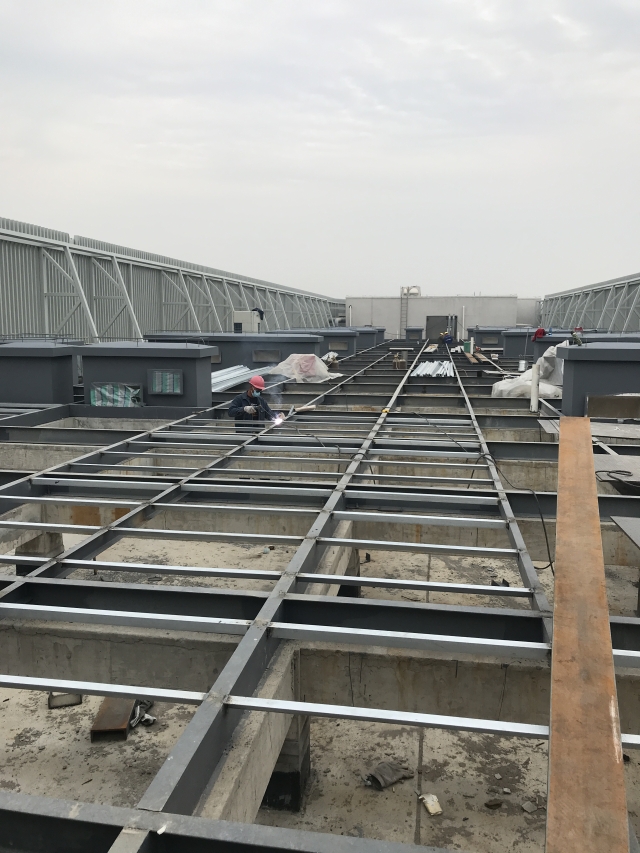

3.屋顶窗安装完成;

三:安装:

(一)消防系统:

1.-五层挑耳两边房间喷淋头安装完成;

2.一层实验室烟感安装完成;

(二)通风系统:

1. -三层风口定位并下料连接;

(三)水电:

1.室外自来水管网完成30%

2.五层实验室灯具安装完成50%

弱电:

1.完成45层网络模块安装工作。

(五)工艺排风:

1.五楼北面变风量阀门安装完成;

二、实体产值

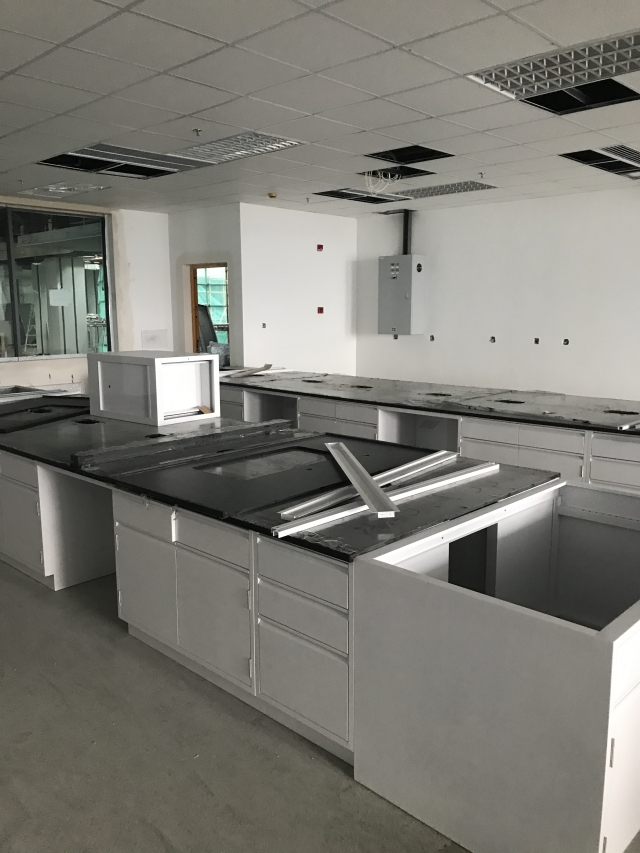

1、本周完成实体产值约585.00万元(其中土建约120.00万,幕墙约10.00万元,空调、消防共约30.00万元,安装约40.00万元,弱电约25.00万,自控系统约30.00万,废气处理设备约50.00万,PVC地板约20万,配电房约40.00万,试验台安装约220.00万);

三、下周计划

一:土建:

1、三层铝板安装完成90%,五层铝板安装完成;

2、中庭楼梯防火饰面板安装完成50%

3、中庭5层脚手架开始拆除;5层护栏玻璃进场安装;

4、室外西面管网铺设完成70%,东、南路面混凝土浇注完成;

5、室外坡道挡墙防水、回填完成;

二:幕墙:

1.北立面一层铝板安装完成;

2.地弹门安装;

3.其它零星整改、清理;

三:安装:

(一)消防系统:

1. 1.一层中庭南北走道喷头安装完成;

2.泵房设备安装完成;

(二)通风系统:

1. 一层风口定位下料连接;

(三)水电:

1.室外自来水管网完成70%,弱电管线完成50%

2.强弱电间灯具安装完成;

弱电:

1. 完成3层网络模块安装工作。

四、形象进度
