中国药科大学学院实验楼项目周报第一百零四期
发布人:基建后勤  发布时间:2017-11-17   浏览次数:10

中国药科大学学院实验楼项目周报

第一百零四期(2017.11.11-2017.11.17

一、本周完成重要事项

一:土建

1、三层铝板安装完成90%,五层铝板安装完成;

2、中庭楼梯防火饰面板安装完成50%;一楼细石混凝土地坪完成;

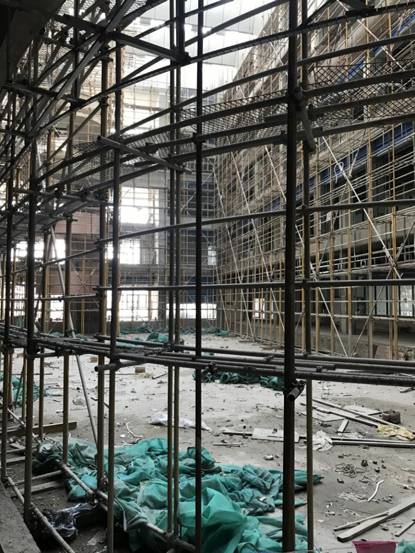

3、中庭4-5层脚手架拆除完成;4-5层护栏玻璃进场安装;

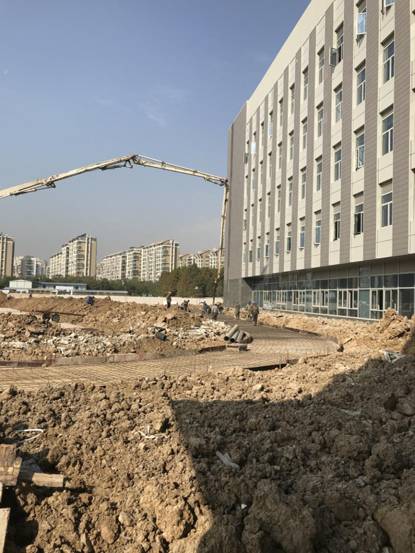

4、室外西面管网铺设完成70%,东、南路面混凝土浇注完成;

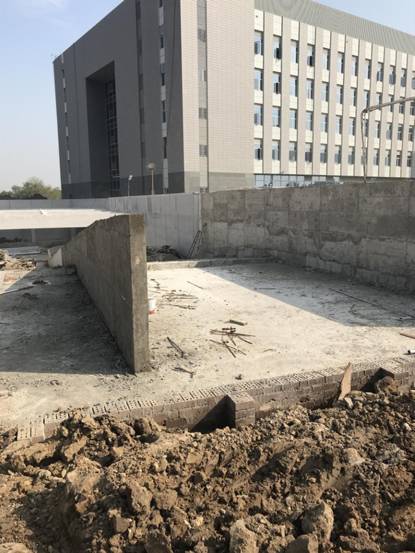

5、室外坡道挡墙防水、回填完成;人防坡道二次地面浇筑完成;

二:幕墙:

1.北立面一层铝板安装完成;

2.地弹门安装;

3.其它零星整改、清理;

三:安装:

(一)消防系统:

1.一层自动喷淋引下管安装完成80%;

2.四层水炮安装完成;

(二)通风系统:

1.五层风口重新移位安装;

(三)水电:

1.室外自来水管网完成70%,弱电管线完成50%

2.强弱电间灯具安装完成;

3.矿物绝缘电缆穿线完成。

弱电:

1. 完成3层网络模块安装工作。

(五)工艺排风:

1.五楼南面变风量阀门安装;

二、实体产值

1、本周完成实体产值约330.00万元(其中土建约80.00万,幕墙约10.00万元,空调、消防共约30.00万元,安装约50.00万元,弱电约10.00万,自控系统约30.00万,废气处理设备约50.00万,PVC地板约10万,配电房约10.00万,试验台安装约50.00万)。

三、下周计划

一:土建:

1、三层铝板安装完成;中庭3层脚手架拆除完成;

2、中庭楼梯防火饰面板安装完成70%

33层护栏玻璃进场安装;地下室配电房环氧地坪完成;

4、西面路面混凝土浇注完成;物料机拆除完成;

5、室外坡道挡墙防水、回填完成;

二:幕墙:

三:安装:

(一)消防系统:

1.四层中庭南北走道喷淋引下管安装完成40%;

2.泵房设备安装完成;

(二)通风系统:

1. 四层风口重新移位安装;

(三)水电:

1.5层内走道筒灯完成80%

2.4层内走道筒灯完成70%

3.大便冲洗阀安装完成。

弱电:

1. 完成2层网络模块安装工作。

四、形象进度
