中国药科大学学院实验楼项目周报第一百零五期
发布人:基建后勤  发布时间:2017-12-04   浏览次数:10

中国药科大学学院实验楼项目周报

第一百零五期(2017.11.18-2017.11.24

一、本周完成重要事项

一.土建

1、三层铝板安装完成;背景墙基层完成,中庭脚手架拆除完成;

2、中庭楼梯防火饰面板安装完成70%;中庭异型石膏板吊顶完成;

33层护栏玻璃进场安装;地下室配电房环氧地坪完成;

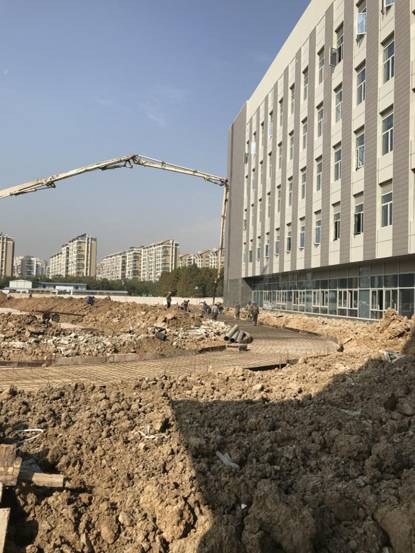

4、西面路面混凝土浇注完成;物料机拆除完成;施工洞封堵完成;

二.幕墙:

1.平开窗限位,配件更换完成;

2.电动百叶窗安装完成;

三.安装:

(一)消防系统:

1.泵房设备安装完成;

2.中庭红外对射及水炮安装完成;

(二)通风系统:

1.二至五层中庭周围新风口安装结束;

2.四层实验室风口错位改造连接完成;

(三)水电:

1.5层内走道筒灯完成80%

2.4层内走道筒灯完成70%

3.大便冲洗阀安装完成。

弱电:

1.完成2层网络模块安装工作。

2.完成5层、4层综合布线点位检查。

(五)工艺排风

1.5层南侧变风量阀门安装;北侧安装完成70%

二、实体产值

1、本周完成实体产值约225.00万元(其中土建约60.00万,幕墙约5.00万元,空调、消防共约20.00万元,安装约20.00万元,弱电约10.00万,自控系统约20.00万,废气处理设备约10.00万,PVC地板约20万,配电房约10.00万,试验台安装约50.00万);

三、下周计划

一:土建:

12层铝板安装完成70%;中庭防水层完成,回填混凝土开始;

2、中庭楼梯防火饰面板安装完成80%

33层护栏玻璃安装完成;地下室车库耐磨地坪完成;

4、西面路面混凝土浇注完成;

5、室外道路及管网完成;东立面门口坡道开始铺贴花岗岩;

二:幕墙:

重新更换的铝板安装完成;

物料提升机口龙骨安装完成;

三:安装:

(一)消防系统:

1.消防湿式报警阀安装完成;

2.一层火灾报警设备安装完成60%;

(二)通风系统:

1. 四层实验室风口错位改造连接完成;

(三)水电:

1.4层中央实验台给水完成;

2.5层插座安装完成50%

3.室外给水管网连通完成;

弱电:

1.完成1层网络模块安装工作。

2.完成3层综合布线点位检查。

(五)工艺排风:

1.4层通风柜阀门安装;

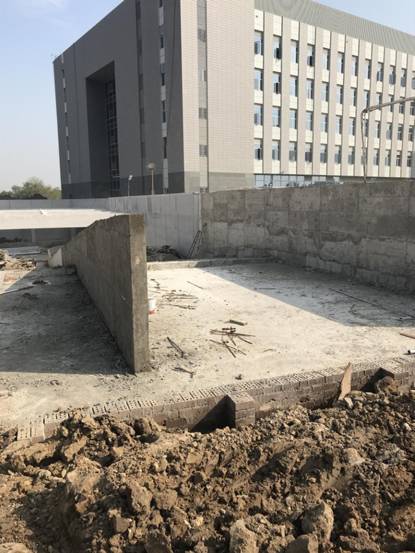

四、形象进度
