中国药科大学学院实验楼项目周报第一百零六期
发布人:基建后勤  发布时间:2017-12-04   浏览次数:10

中国药科大学学院实验楼项目周报

第一百零六期(2017.11.25-2017.12.1

一、本周完成重要事项

一:土建:

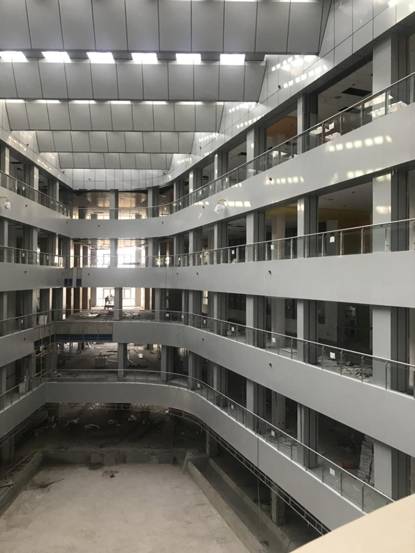

12层铝板安装完成70%;中庭防水层完成,回填混凝土开始;

2、中庭楼梯防火饰面板安装完成90%

33层护栏玻璃安装完成;地下室车库耐磨地坪完成;人防门进场;

4、室外消防路面混凝土浇注完成;

5、东立面门口坡道开始铺贴花岗岩;

二.幕墙:

1.北立面陶板安装完成;

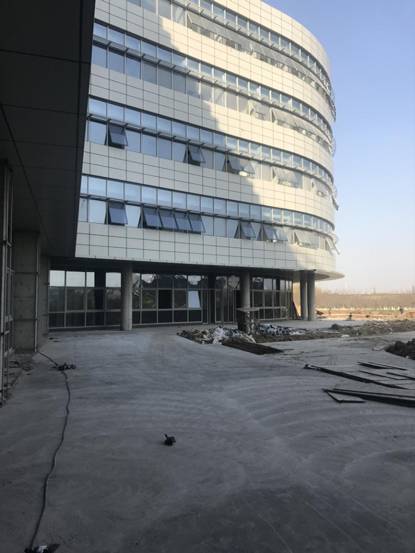

2.北立面铝合金窗安装完成;

三.安装:

(一)消防系统:

1. 泵房、湿式报警阀安装完成。

2、四层中庭南北走道喷头安装完成。

(二)通风系统:

1.三层风口下挂错位连接。

(三)水电:

1.4层中央实验台给水完成;

2.5层插座安装完成50%

3.室外给水管网连通完成;

弱电:

1.完成1层网络模块安装工作。

2.完成2层、4层综合布线点位检查。

(五)工艺排风

4层通风柜阀门安装完成;

二、实体产值

1、本周完成实体产值约205.00万元(其中土建约70.00万,幕墙约5.00万元,空调、消防共约20.00万元,安装约20.00万元,弱电约10.00万,自控系统约20.00万,废气处理设备约10.00万,PVC地板约20万,试验台安装约30.00万);

三、下周计划

一:土建:

12层铝板安装完成;中庭回填混凝土开始;汽车坡道地坪混凝土地面完成;

2、中庭楼梯防火饰面板安装完成;

32层护栏玻璃安装完成;

4、东立面门口坡道铺贴花岗岩;

二:幕墙:

1.北立面铝板龙骨安装完成;

2.西北角(圆弧处)陶板跟换安装完成;

3、上悬窗检查、维修完成;

4、一层石材收尾完成。

三:安装:

(一)消防系统:

1. 室外8组水泵接合器及室外管道安装完成。

2.三层中庭南北走道喷淋头安装完成。

(二)通风系统:

1.二层风口下挂错位连接。

(三)水电:

1.35层中央实验台给水完成;

2.4层插座安装完成;

弱电:

1、完成5层弱电井机柜安装工作。

(五)工艺排风:

1.2-3层通风柜阀门安装;

四、形象进度
