中国药科大学学院实验楼二期项目周报第七十五期
发布人:基建后勤  发布时间:2019-12-03   浏览次数:10

中国药科大学学院实验楼二期项目周报

第七十五期(2019.11.27-2019.12.3

    一.本周完成的工作内容:

      1、门窗洞口楼梯间零星粉刷完成40%

      2、外墙岩棉保温完成90%

      3、屋面细石混凝土保护层施工全部完成;

      4、屋面防水完成20%

      5、实验室管道井涂料全部完成;

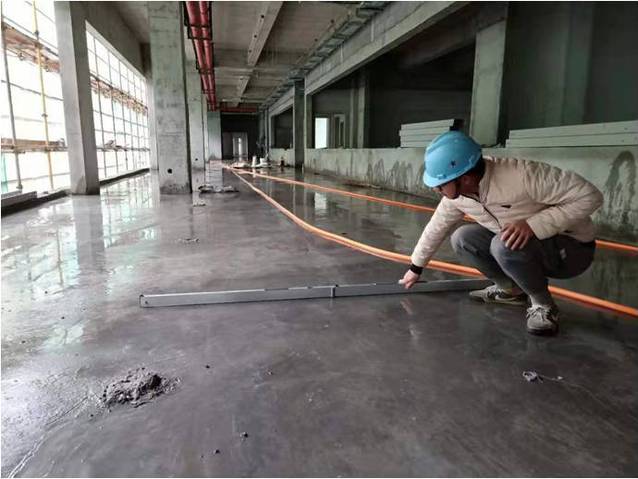

      6、四、五层B区楼面混凝土浇筑完成;(PVC面层预留7mm

      7、安装班组:给水总立管安装完成

      8、安装班组:二号空调机房(北面)空调总管安装完成;

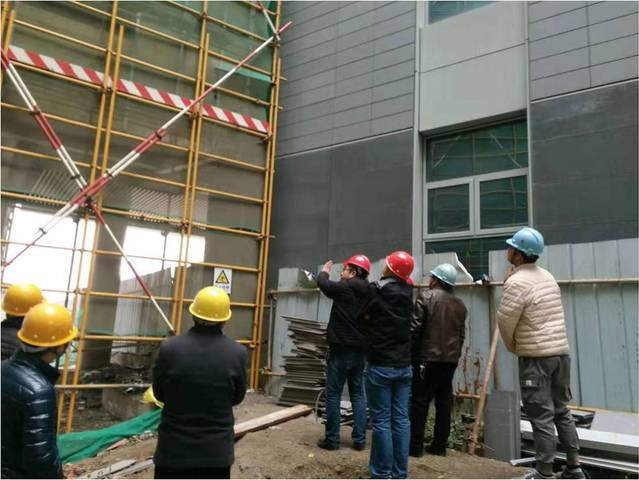

      9、幕墙班组:东立面(南圆弧)铝合金龙骨安装完成

     10、幕墙班组:东立面层间铝板龙骨完成90%;

      11、幕墙班组:北立面铝合金窗框安装完成;

      12、幕墙班组:东南角3-13轴陶土板立柱安装完成

      13、幕墙班组:西立面横向角钢满焊完成

     二.下周计划完成工作内容:

     1、门窗洞口零星粉刷完成50%

        2、外墙岩棉保温完成95%

        3、屋面防水完成30%

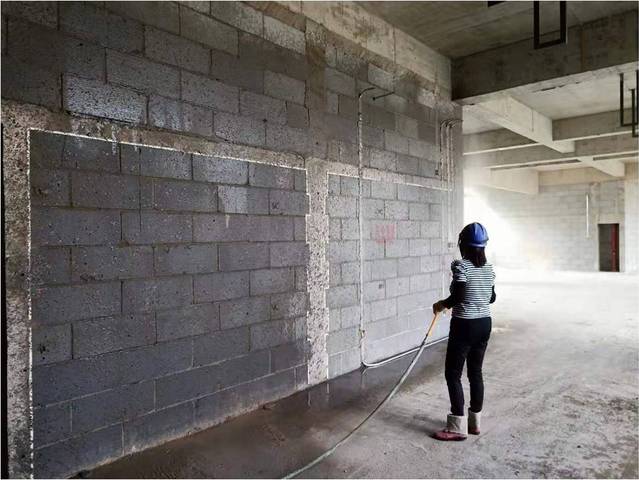

        4、细胞房、无水设备间墙面批腻子;

        5、四、三层A区楼面混凝土浇筑完成;

        6、安装班组:二至四层桥架安装完成80%

        7、安装班组:一至五层风管安装完成80%

        8、安装班组:一至五层消防箱安装全部完成

        9、安装班组:空调水总管安装安装完成60%

       10、幕墙班组:东立面幕墙龙骨安装完成95%,满焊、防锈处理完成80%

       11、幕墙班组:南北立面铝合金窗完成95%,窗间铝板龙骨完成90%;

       12、幕墙班组:北连廊玻璃幕墙龙骨安装并满焊完成;

       13、幕墙班组:西立面钢龙骨加焊、防锈完成

       14、幕墙班组:采光井1、钢龙骨切料完成;2、玻璃龙骨加工完成50%,铝板龙骨加工完成80%;3、钢桁 架包梁铝板尺寸复核完成,斜面玻璃尺寸复核完成。

    三.形象进度:
