中国药科大学学院实验楼二期项目周报第七十六期
发布人:基建后勤  发布时间:2019-12-11   浏览次数:10

中国药科大学学院实验楼二期项目周报

第七十六期(2019.12.4-2019.12.10

一.本周完成的工作内容:

1、门窗洞口零星粉刷完成50%

 2、外墙岩棉保温完成95%

 3、屋面防水完成30%

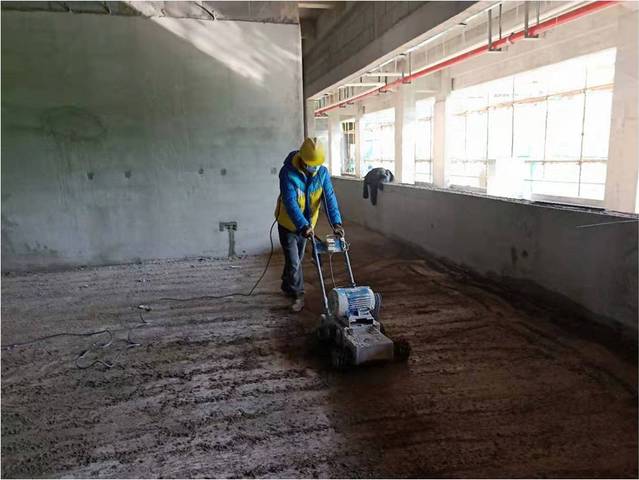

 4、细胞房、无水设备间墙面批腻子;

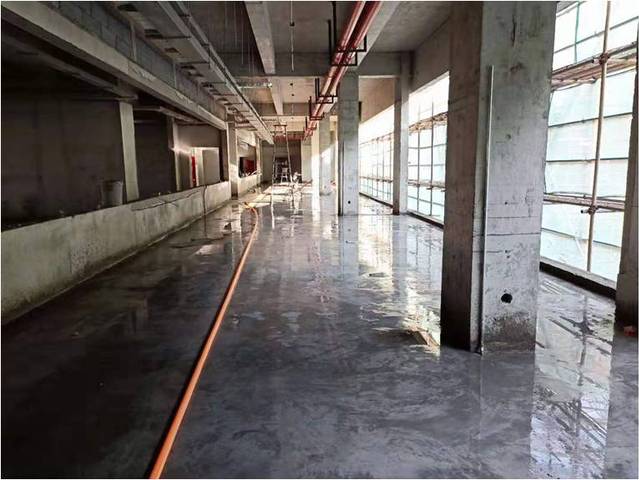

 5、四、三层A区楼面混凝土浇筑完成;

 6、安装班组:二至四层桥架安装完成80%

 7、安装班组:一至五层风管安装完成80%

 8、安装班组:一至五层消防箱安装全部完成

 9、安装班组:空调水总管安装安装完成60%

 10、幕墙班组:东立面幕墙龙骨安装完成95%,满焊、防锈处理完成80%

 11、幕墙班组:南北立面铝合金窗完成95%,窗间铝板龙骨完成90%;

 12、幕墙班组:北连廊玻璃幕墙龙骨安装并满焊完成;

 13、幕墙班组:西立面钢龙骨加焊、防锈完成

 14、幕墙班组:采光井1、钢龙骨切料完成;2、玻璃龙骨加工完成50%,铝板龙骨加工完成80%;3、钢桁架包梁铝板尺寸复核完成,斜面玻璃尺寸复核完成

二.下周计划完成工作内容:

1、门窗洞口零星粉刷完成80%

 2、外墙岩棉保温全部完成;

 3、屋面防水及刚性层B区全部完成,A区完成30%

 4、细胞房、无水设备间墙面批腻子;

 5、二至五层楼面混凝土浇筑完成;

 6、安装班组:二至四层桥架安装全部完成

 7、安装班组:一至五层风管安装全部完成;

 8、安装班组:地下室消防箱安装全部完成

 9、安装班组:空调水总管完成80%,地下室排水完成50%,风管准备做保温;

 10、幕墙班组:东立面幕墙龙骨满焊、防锈处理完成95%

 11、幕墙班组:南北立面钢龙骨安装完成,满焊完成90%;

 12、幕墙班组:西立面高支模铝板吊顶完成安装;

 13、幕墙班组:采光井玻璃龙骨加工完成100%,铝板龙骨加工完成100%,钢桁  架包梁铝板下单,斜面玻璃下单,吊篮专家论证,吊篮搭设;
