中国药科大学学院实验楼二期项目周报第七十七期
发布人:基建后勤  发布时间:2019-12-17   浏览次数:10

中国药科大学学院实验楼二期项目周报

第七十七期(2019.12.11-2019.12.17

一.本周完成的工作内容:

1、门窗洞口零星粉刷完成80%

 2、外墙岩棉保温全部完成;

 3、屋面防水及刚性层B区全部完成,A区完成30%

 4、细胞房、无水设备间墙面批腻子;

 5、二至五层楼面混凝土浇筑完成;

 6、安装班组:二至四层桥架安装全部完成

 7、安装班组:一至五层风管安装全部完成;

 8、安装班组:地下室消防箱安装全部完成

 9、安装班组:空调水总管完成80%,地下室排水完成50%,风管准备做保温;

 10、幕墙班组:东立面幕墙龙骨满焊、防锈处理完成95%

 11、幕墙班组:南北立面钢龙骨安装完成,满焊完成90%;

 12、幕墙班组:西立面高支模铝板吊顶完成安装;

 13、幕墙班组:采光井玻璃龙骨加工完成100%,铝板龙骨加工完成100%,钢桁  架包梁铝板下单,斜面玻璃下单,吊篮专家论证,吊篮搭设;

二.下周计划完成工作内容:

 1、门窗洞口零星粉刷全部完成;

 2、外墙岩棉保温零星修补(脚手架连墙件);

 3、屋面防水及刚性层全部完成;

 4、地下室墙面、顶面批腻子;

 5、五层楼面混凝土浇筑完成;

 6、外脚手架拆除完成25%

 7、安装班组:一、五层桥架安装

 8、安装班组:増加的等电位盒子安装;

 9、安装班组:二层风管保温结束

 10、安装班组:一层消防盘管安装地下室空调总管安装

 11、幕墙班组:一层格栅吊顶龙骨安装完成50%

 12、幕墙班组:采光顶龙骨安装30%;

 13、幕墙班组: 一层石材收边龙骨安装完成;

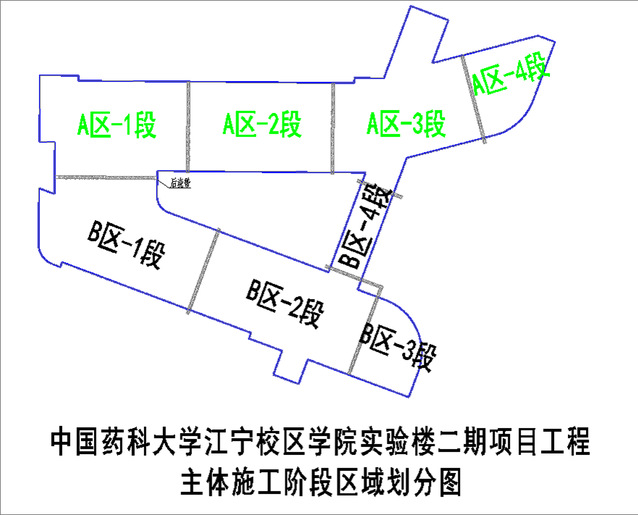

三.形象进度:
